Справаздача аб дзейнасці за 2022 год
Работы на Северной башне и северо-западной оборонительной стене. Изготовлен арочный кирпичный свод. Помощь от Приорбанк ОАО, завода керамического кирпича.
Асноўныя дасягненні за 2022 год

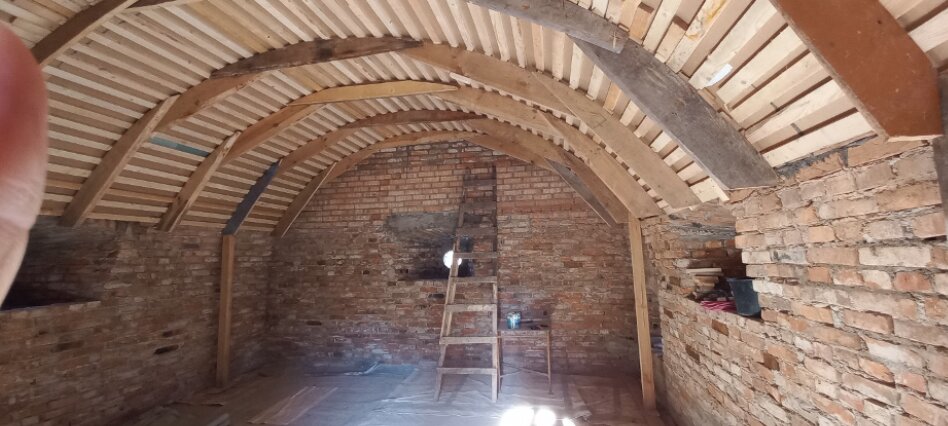

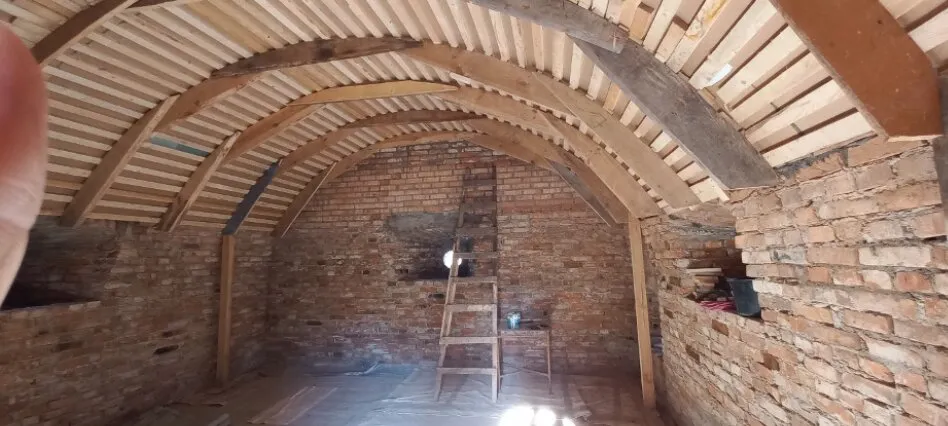

Выкананы лекала і апалубка лясоў, выраблены арочны цагляны склеп, выкарыстана 3000 цаглін, вага аркі больш за 17 тон. Зняты ўтрымоўваючая канструкцыя апалубкі лясоў. Лекала і падшыўка лёгка здыімецца ў 2023 г. Аналагічны склеп намі выкананы ў падвальным памяшканні гэтай вежы ў 2020 г.
Наразе з фінансавай дапамогай Прыёрбанк ААТ, аказалі дапамогу матэрыяламі ААТ 'Радашкавіцкі керамічны завод' (10 000 штук цаглін) і Кіруючая кампанія Холдынга 'БЦК' (20 тон цэменту).

Працягнуты рамонт падпорнай сцяны ад ракі Нёман. Усяго адрамантавана 77м ад яе даўжыні 105 метраў. У 2022 годзе выканана 17 метраў, самыя складаныя па аб'ёму зямляных прац.

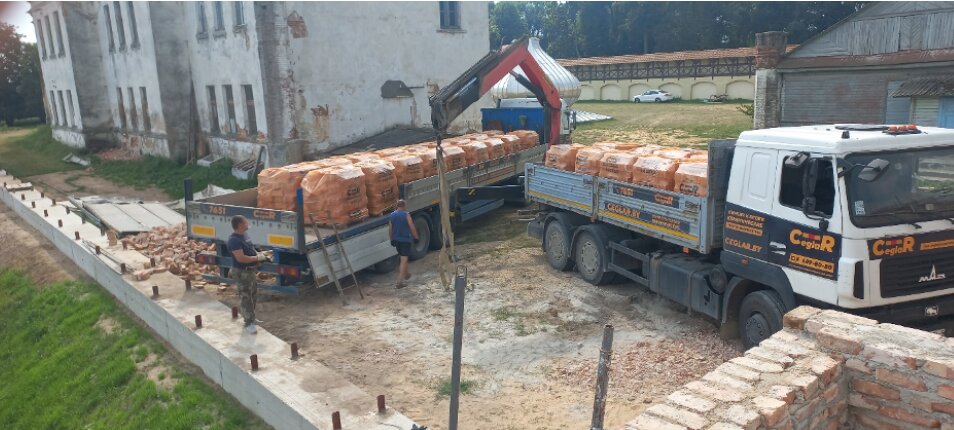

Працягваем нарыхтоўку цаглін і бута, разбіраем будынак на аддаленні 6.5 км ад г.п. Любча. 2022г. Нарыхтавана і выкарыстана 30 000 штук цаглін і больш за 25 куб.м. бута.

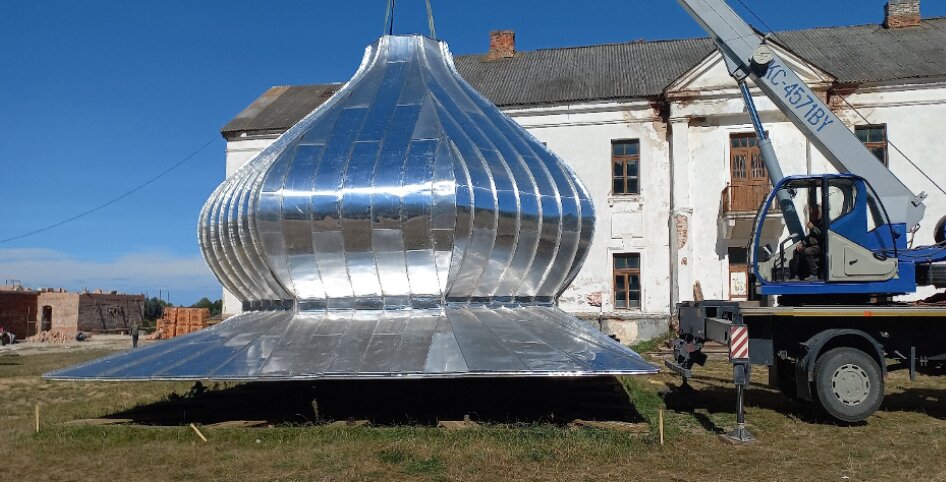

2022 г. Завершаны аблiцовачныя працы і зборка купала, выкананы кантрольны падъем, у зборцы вага купала 5 тон.
Рабочая встреча и благодарность волонтёрам
Рабочая встреча 06.25.2022 с ответственными работниками Новогрудского РИК (заместители председателя по строительству и культуре), руководством ООО 'Моноракурс', разработчик строительного проекта второй очереди основным элементом которого является Восточная башня и членами правления фонда.
Спасибо учреждениям образования БНТУ, БГТУ, Центру туризма г.Бобруйск за организацию участия волонтеров.

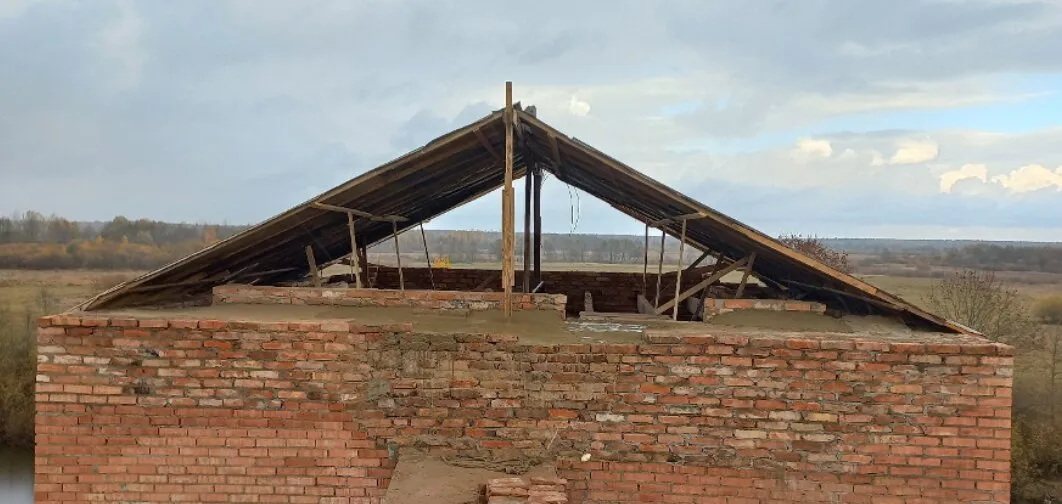

Северная башня и оборонительная стена
Северная башня: кровля и свод

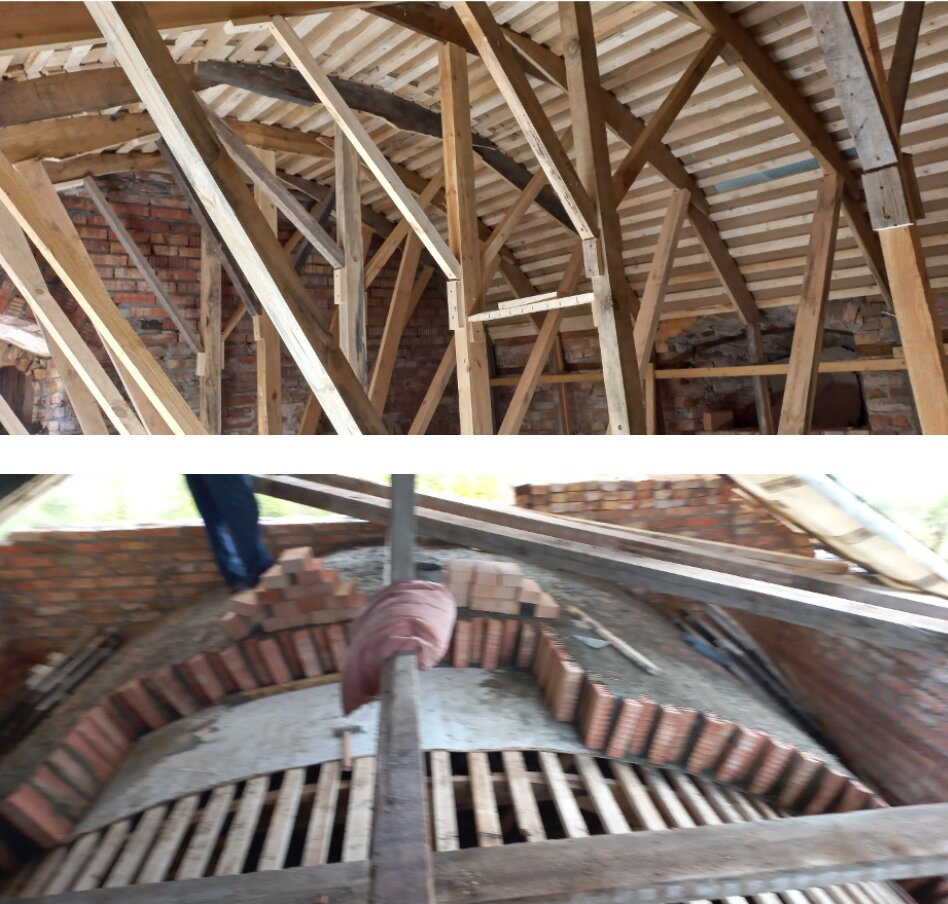

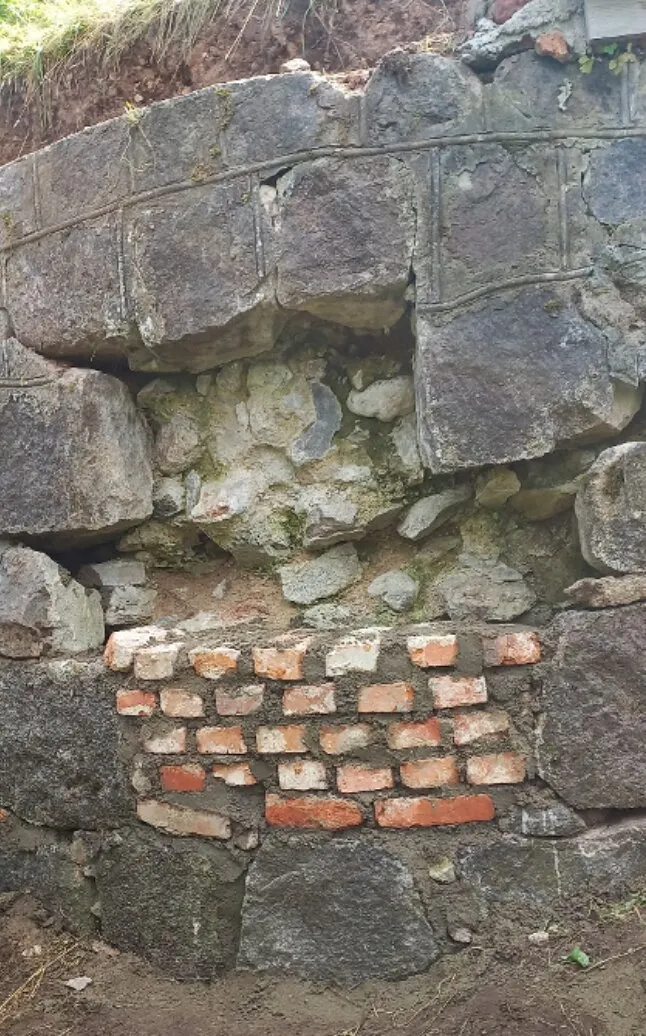

Северная башня с новой секционной временной кровлей, балками пола второго этажа, арматурный пояс усиления. Выполнены лекала и опалубка лесов, изготовлен арочный кирпичный свод, использовано 3000 кирпича, вес арки более 17 тонн.
Помощь организаций
Наряду с финансовой помощью Приорбанк ОАО, оказали помощь материалами ОАО 'Радошковичский керамический завод' (10 000 штук кирпича) и Управляющая компания Холдинга 'БЦК' (20 тонн цемента).

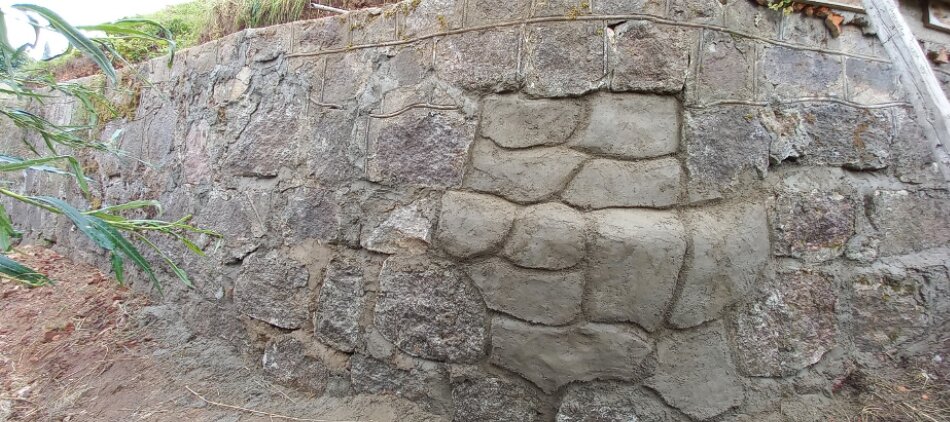

Ремонт подпорной стены

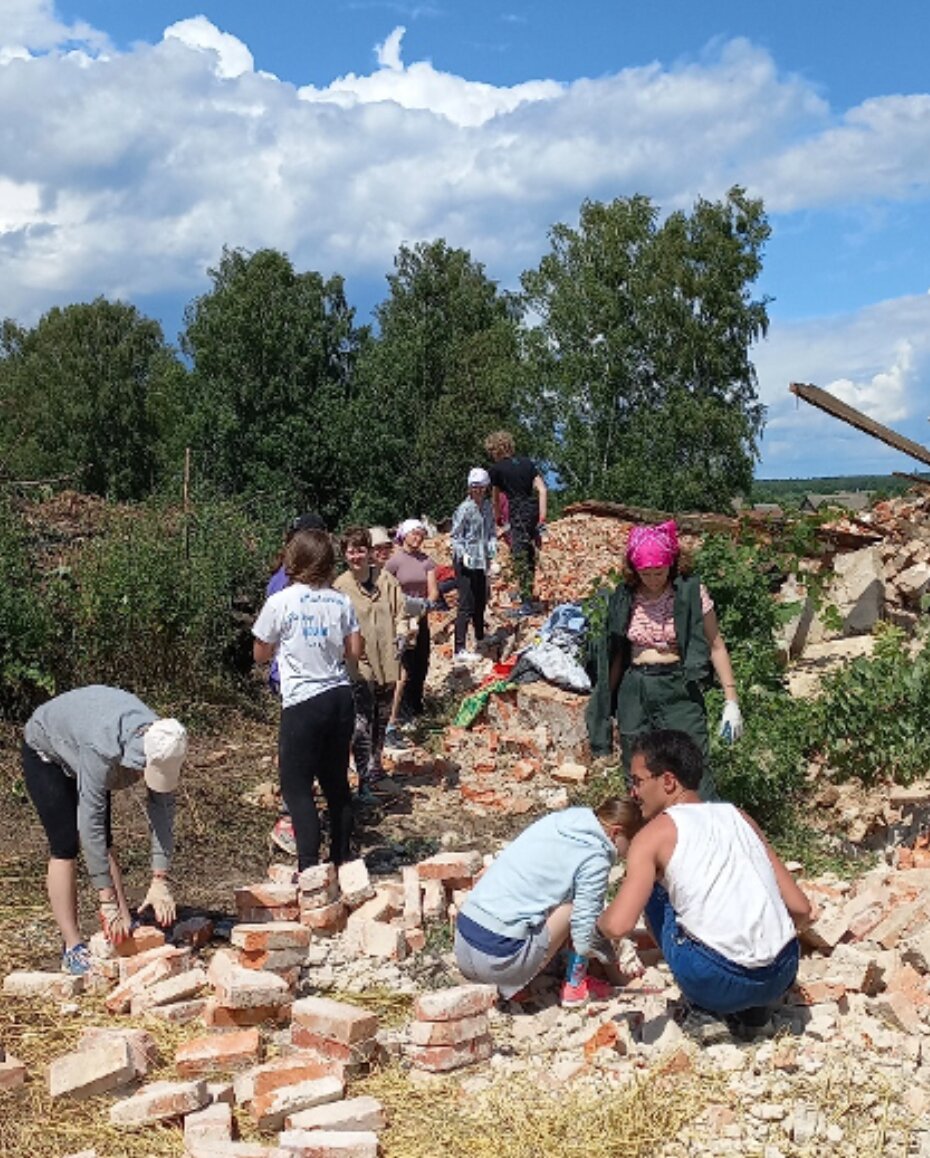

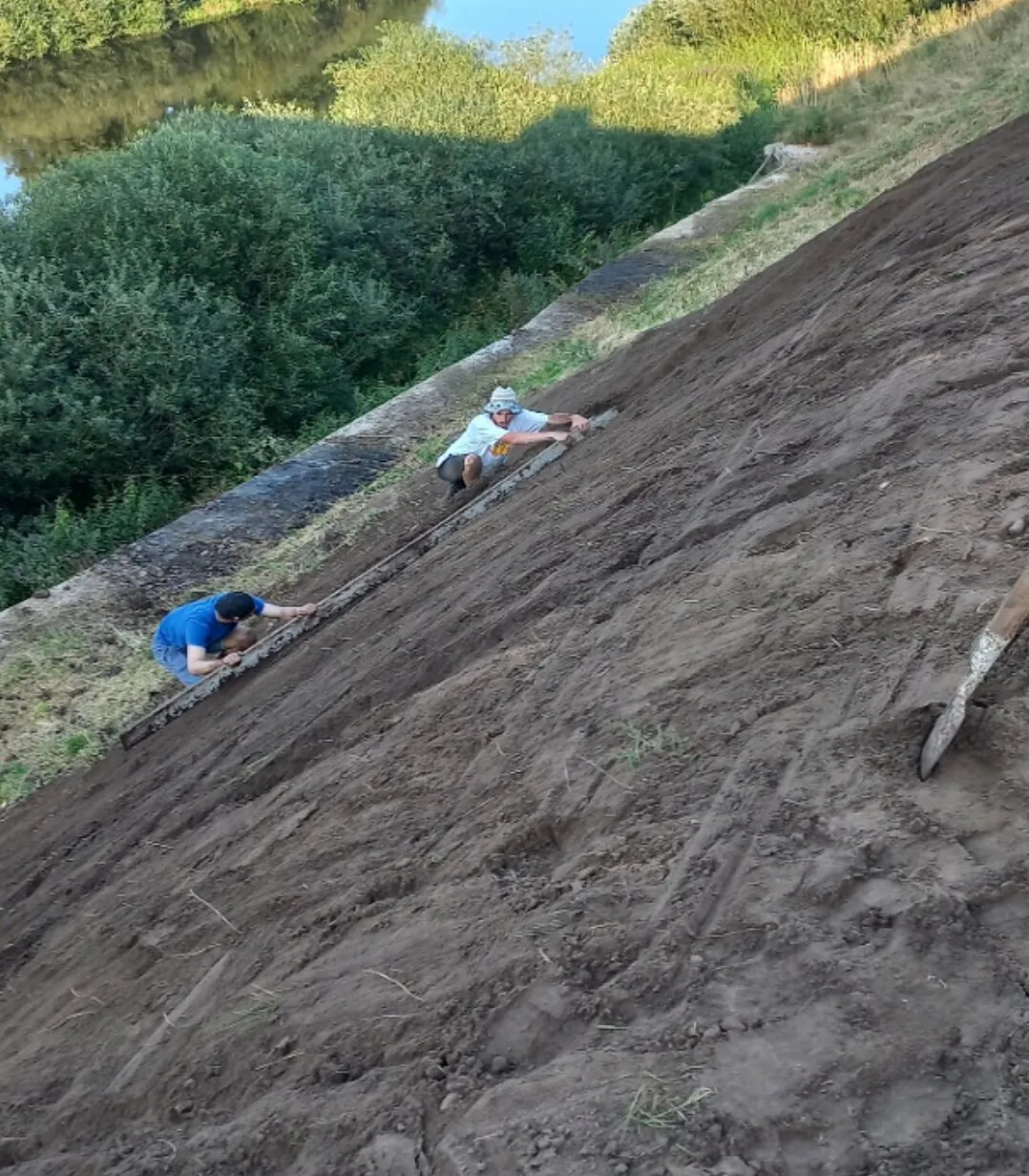

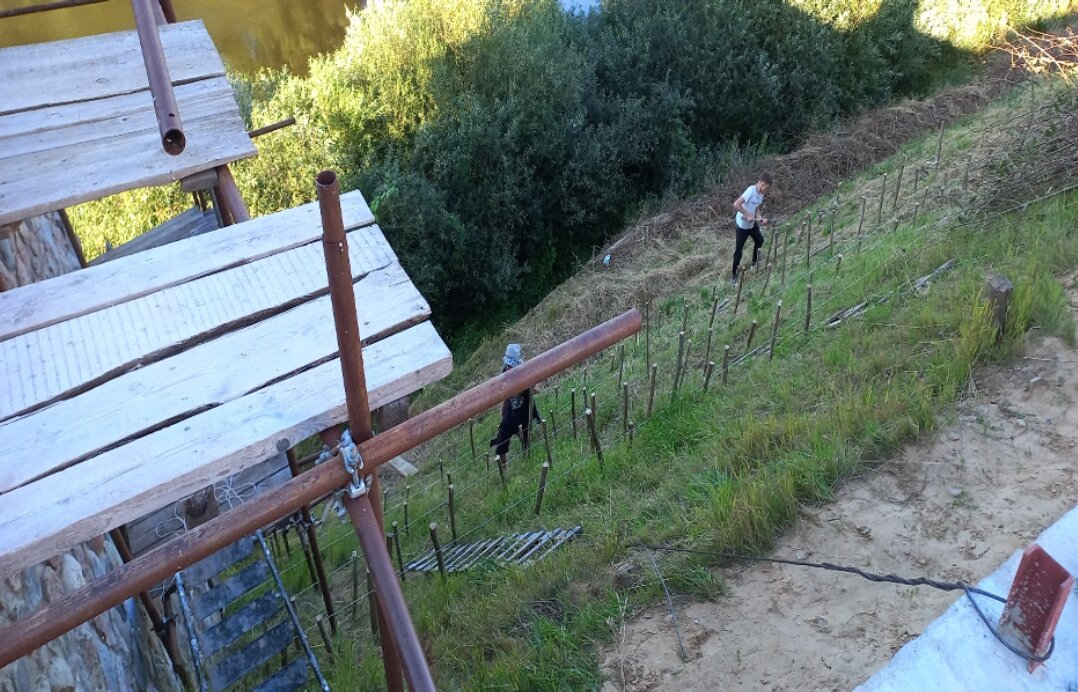

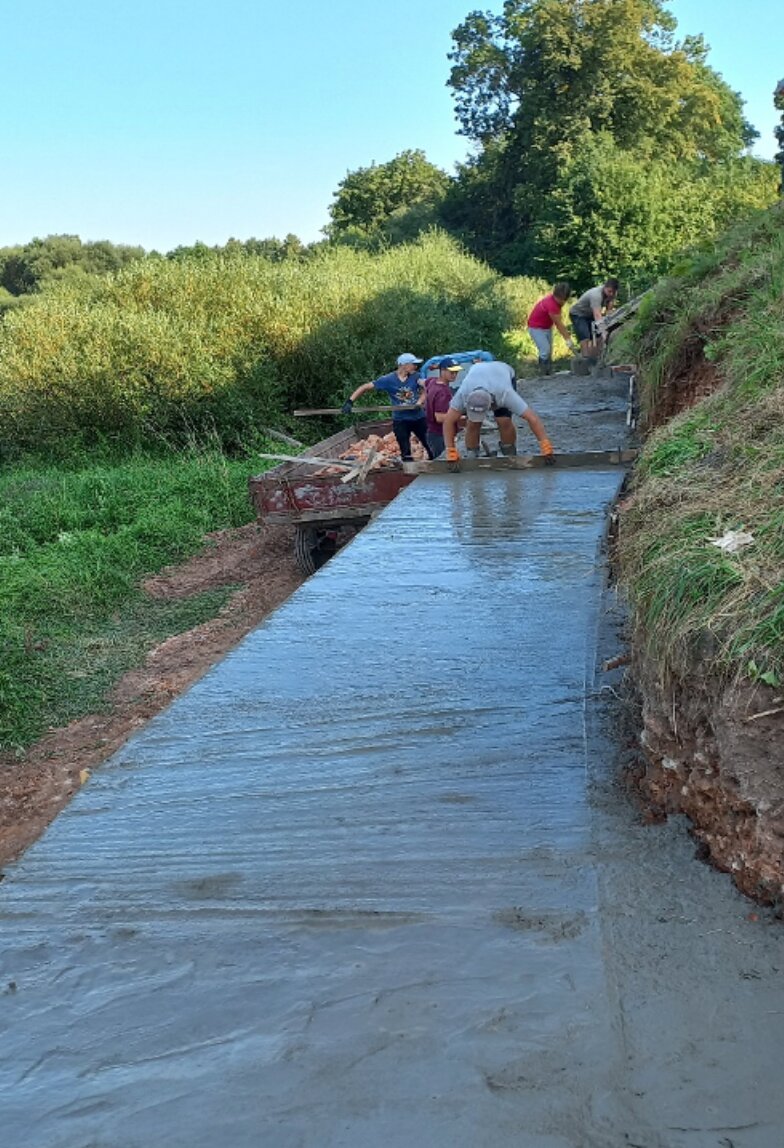

Продолжен ремонт подпорной стены от реки Неман. Всего отремонтировано 77м от её длины 105 метров. В 2022 году выполнено 17 метров, самые сложные по объёму земляных работ.
Заготовка материалов
Продолжаем заготовку кирпича и бута, разбираем здание на удалении 6.5 км от г.п. Любча. 2022г. Заготовлено и использовано 30 000 штук кирпича и более 25 куб.м. бута.
