Фотоотчёт с 01 по 24.12.24

Работы по восстановлению Восточной башни, оборонительных стен, подпорной стены. Участие волонтёров БГТУ, Амазонки, МАПИД, БелГАЗавтосервис.

Справаздача аб працах за 2024 год

2024 год быў адным з самых плённых у гісторыі аднаўлення замка.

Працягваліся інтэнсіўныя працы па ўзвядзенні Усходняй (4-й) вежы: - Завершана кладка сцен і карніза (10.03.24) - Змантавана 28 пліт вагой па 200 кг (08.02.24) - Выканана бетаніраванне сцяжкі карніза з закладнымі элементамі для мацавання купала (12.03.24) - Завершана адзелка вежы з 4-х бакоў і афарбаванне (да 30.10.24) - Усталявана 58 шт. палёў для вежы (11.12.23) - Выканана цоколь з арміраванай плітай 300 мм (24.08.24) - Змантаваны плiты 160 мм для 2, 3 і 4-га паверхаў (06.11.24) - Усталявана часовая крыша (30.11.24)

Працы па абарончых сценах і валах: - Усталявана 38 палёў для абарончай сцяны (18.04.24) - Выкананы фундамент абарончай сцяны (26.04.24) - Праведзены выпрабаванні палёў ціскам 20 тон (28.02.24) - Выраблена і ўстаноўлена страпільная частка крышы абарончай сцяны (12.07.24) - Укладзена 60 м (7 тон) чарапіцы (19.07.24)

Рамонт падпорнай сцяны ад ракі Нёман: - Адрамантавана 32 м. падпорнай сцяны (да 24.08.24) - Часовы рамонт сцяны для прадухілення абвалу (08.08.22-24)

Удзел валанцёраў: - Валанцёры Амазонкi (08.07.24) - Валанцёры БГТУ і выпускнікі БГТУ (10.07.24, 14.08.24, 29.08.24) - Валанцёры МАПІД (09.09.24) - Валанцёры ЗАТ БелГАЗаўтасэрвіс (14.10.24) - Валанцёры клуба 'Меч і Ворон' (17.10.24)

Суботнікі: - РІК: 10.04.24 (45 удзельнікаў, удзел Старшыні РІК) - Любчане: 13.04.24 (25 удзельнікаў) - Прыёрбанк: 18.04.24 (30 удзельнікаў, Старшыня банка выраблены 10 стропілаў)

Асноўная этапы будаўніцтва Усходняй вежы

Усходняя вежа - адзін з ключавых элементаў другой чаргi будаўніцтва. Архітэктурны праект быў распрацаваны 30.06.18.

З 11.12.23 пачаліся актыўныя працы: усталёўка 58 палёў на глыбіню 5.5 м, стварэнне падосновы цоколя з арміраванай плітай 300 мм. На працягу 2024 года вежа была ўзведзена да поўнай вышыні з выкананнем арматурнай аснасткі і мантажом плiт перакрыццяў для 2, 3 і 4 паверхаў.

Устаноўка купала Паўночнай вежы

29.03.24 быў здзейснены гістарычны момант - ўстаноўка купала Паўночнай (Дазорнай) вежы.

Купал вагой 6 тон быў перанесены да вежы. Выкарыстоўваўся кран з вылетам стрэлы 43 м. Усе выдыхнулі з палёгкай, калі купал паспяхова займеў сваё месца. Адначасова быў усталяваны флюгер на вяршыні вежы.

Гэта стала сімвалам завяршэння важнага этапу аднаўлення замка.

Основные работы 2024 года

Председатель РИК на 4м этаже
05.01.24

Председатель РИК на 4м этаже

Монтаж 28 шт. 200 кг. плит
08.02.24

Монтаж 28 шт. 200 кг. плит

Завершение кладки стен и карниза
10.03.24

Завершение кладки стен и карниза

Бетонирование стяжки карниза
12.03.24

Бетонирование стяжки карниза

Закладные крепления купола
12.03.24

Закладные крепления купола

38 шт. свай оборонительной стены
18.04.24

38 шт. свай оборонительной стены

Фундамент оборонительной стены
26.04.24

Фундамент оборонительной стены

Испытание свай давлением 20 т.
28.02.24

Испытание свай давлением 20 т.

Отделка с 2х сторон
11.07.24

Отделка с 2х сторон

Отделка 3й стороны
26.07.24

Отделка 3й стороны

Завершена отделка с 3й стороны
16.09.24

Завершена отделка с 3й стороны

Приём отделки 4ой стороны
20.10.24

Приём отделки 4ой стороны

Покраска 4ой стороны
30.10.24

Покраска 4ой стороны

Вид 1
01.08.24

Вид 1

Вид 2
01.09.14

Вид 2

Волонтёры 2024 года

Волонтеры БГТУ и выпускники БГТУ
10.07.24

Волонтеры БГТУ и выпускники БГТУ

Изготовление стропильной части кровли
12.07.24

Изготовление стропильной части кровли

Устройство кровли оборон стены
12.07.24

Устройство кровли оборон стены

Уложено 60 м., 7т. черепицы
19.07.24

Уложено 60 м., 7т. черепицы

Волонтеры БГТУ
14.08.24

Волонтеры БГТУ

Волонтеры БГТУ
29.08.24

Волонтеры БГТУ

Волонтеры МАПИД
09.09.24

Волонтеры МАПИД

Волонтеры ЗАО БелГАЗавтосервис
14.10.24

Волонтеры ЗАО БелГАЗавтосервис

Волонтеры Меч и ворон
17.10.24

Волонтеры Меч и ворон

Рыцарь Меч и Ворон
17.10.24

Рыцарь Меч и Ворон

Рыцарь Меч и ворон
17.10.24

Рыцарь Меч и ворон

Ремонт подпорной стены

Ремонт 32.м. подпорной стены
12.08.24

Ремонт 32.м. подпорной стены

Ремонт подпорной стены
22.08.24

Ремонт подпорной стены

Ремонт 32 м. подпорной стены
24.08.24

Ремонт 32 м. подпорной стены

Под плитой стена будет стоять
08.08.24

Под плитой стена будет стоять

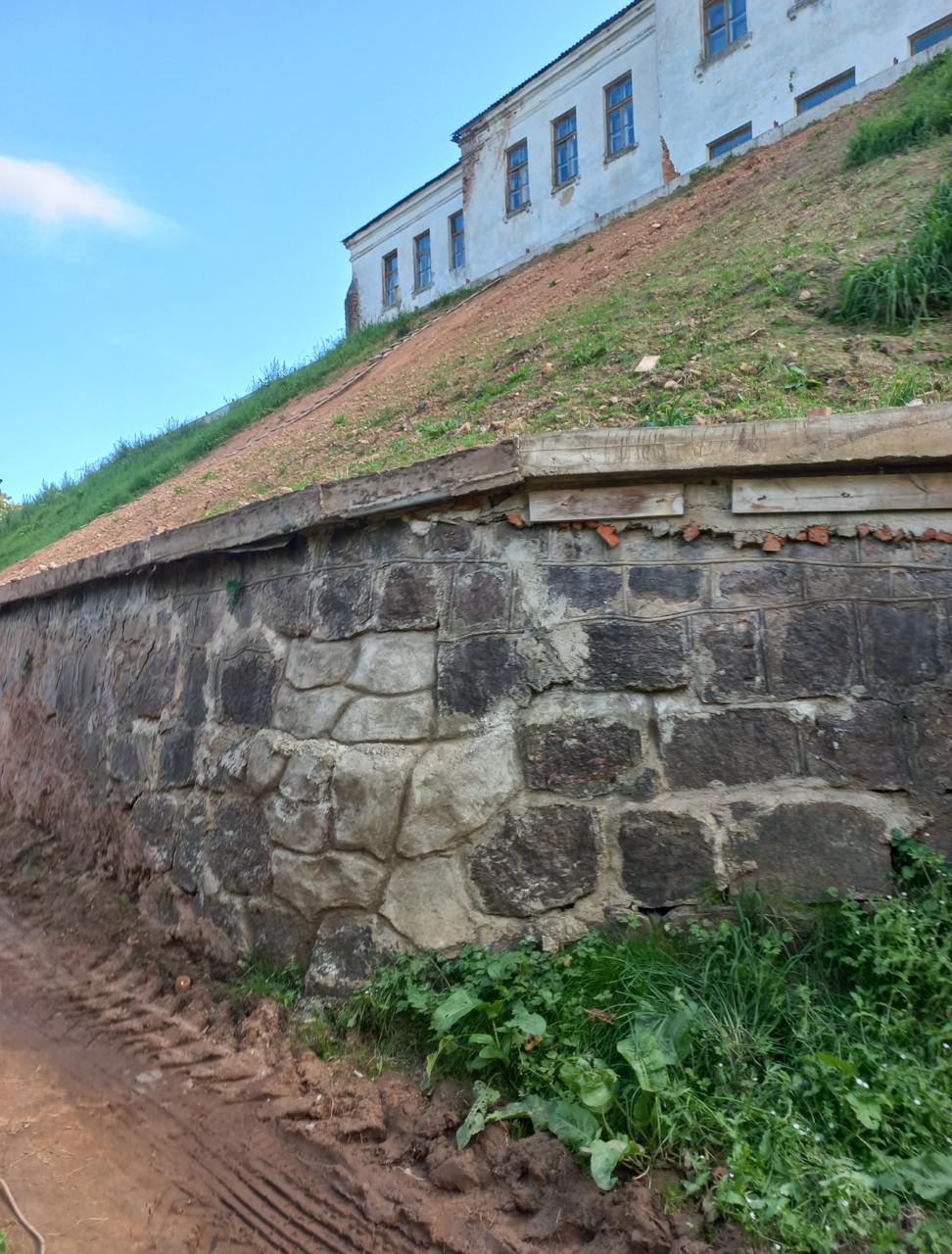

Временный ремонт
08.08.22

Временный ремонт

Восточная башня

Все выдохнули. Вылет стрелы 43 м.
29.03.24

Все выдохнули. Вылет стрелы 43 м.

Переезд крана, зацеп для подъема купола
29.03.24

Переезд крана, зацеп для подъема купола

Перенос купола 6 тонн к башне
29.03.24

Перенос купола 6 тонн к башне

Установка флюгера
29.03.24

Установка флюгера

Восточная: Архитектурный проект
30.06.18

Восточная: Архитектурный проект

Восточная башня сваи 58 шт.
11.12.23

Восточная башня сваи 58 шт.

Восточная, подоснова цоколя
11.12.23

Восточная, подоснова цоколя

Восточная, цоколь с армированной плитой 300 мм
24.08.24

Восточная, цоколь с армированной плитой 300 мм

Восточная арматурная оснастка
07.10.24

Восточная арматурная оснастка

Плиты 160 мм. 2,3 и 4-го этажей
06.11.24

Плиты 160 мм. 2,3 и 4-го этажей

Субботники 2024 года

Субботник РИК Председатель
10.04.24

Субботник РИК Председатель

Субботник РИК 45 участников
10.04.24

Субботник РИК 45 участников

Субботник РИК
10.04.24

Субботник РИК

Субботник РИК Впереди Председатель
10.04.24

Субботник РИК Впереди Председатель

Субботник любчане 25 участников
13.04.24

Субботник любчане 25 участников

Субботник Приорбанк 30 участников
18.04.24

Субботник Приорбанк 30 участников

Председатель банка изготовил 10 стропил
18.04.24

Председатель банка изготовил 10 стропил
